2、每层的浇筑的厚度不超过450mm(380*1.25=475mm≈450mm)
3、如果分层浇筑,上层混凝土振捣要在下层混凝土初凝之前(两层浇筑时间间隔不超过3小时)进行,并要求振捣棒插入下层混凝土5cm以保证上下层混凝土结合紧密。
分层下料、分层振捣的方法分层下料、分层振捣的方法
4、振捣插点布置可以是行列式,也可交错式,一般每点振捣20~30s,到混凝土不再显著下沉,不再出现气泡,表面泛出灰浆为准。插点间距不大于1.5倍的振动棒作用半径,即500mm(380*1.5=570mm约等于500mm)。

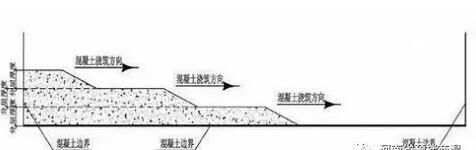

5、板浇筑宜采用“赶浆法”,即由一端起先浇梁,当达到承台底位置时再与承台的混凝土一起浇筑。

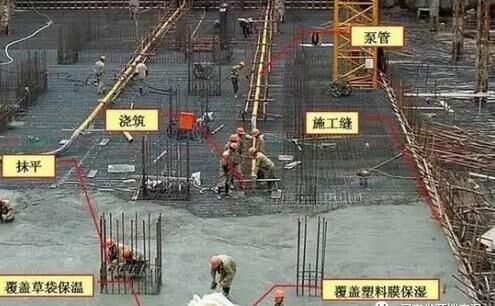

6、大体积泵送混凝土经振捣后表面水泥浆较厚,容易引起表面裂缝。首先,要求在振捣最上一层混凝土时,控制振捣时间,注意避免表层产生太厚的浮浆层;在浇捣后,必须及时用2m 长括尺,将多余浮浆层刮除,按照标高控制点,将混凝土表面括拍平整。有凹坑的部位必须用混凝土填平,在混凝土收浆接近初凝时,混凝土面进行二次抹光,用木蟹全面仔细打抹两遍,既要确保混凝土的平整度,又要把其初期表面的收缩脱水细缝闭合,在混凝土收浆凝固施工期间,除了具体施工人员外,不得在未干硬的混凝土面上随意行走,收浆工作完成的面必须同步及时覆盖薄膜。

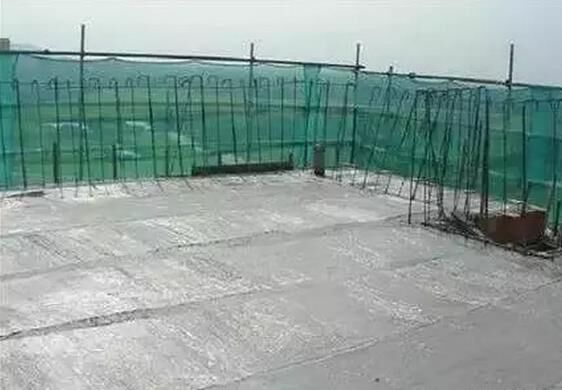

7、做好砼的保温养护工作。如采用薄膜覆盖法:混凝土在浇筑完毕后的12h 以内,加盖覆盖物并洒水保湿养护,养护覆盖采用二层薄膜加二层草袋的方式,现场另备1 层塑料薄膜,1 层草包以做保温保湿备用材料。要求薄膜的搭接不得小于150mm ,保温草包的搭接不小于100mm。墙柱插筋之间狭小空间必须特别注意保温措施,可用条形薄膜加以覆盖后,再加盖保温草包,确保墙柱插筋薄弱环节处的保温工作。

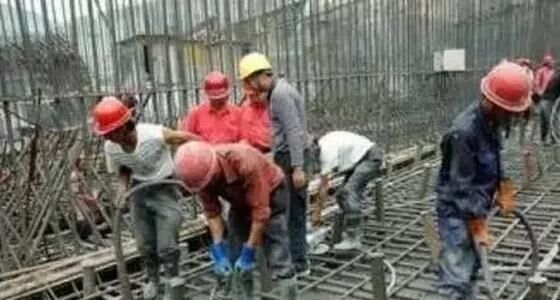

8、混凝土浇筑应连续进行,在浇筑混凝土时应在现场进行混凝土坍落度检查,并作好记录。操作过程中,应尽量避免碰撞钢筋、预埋件等。
